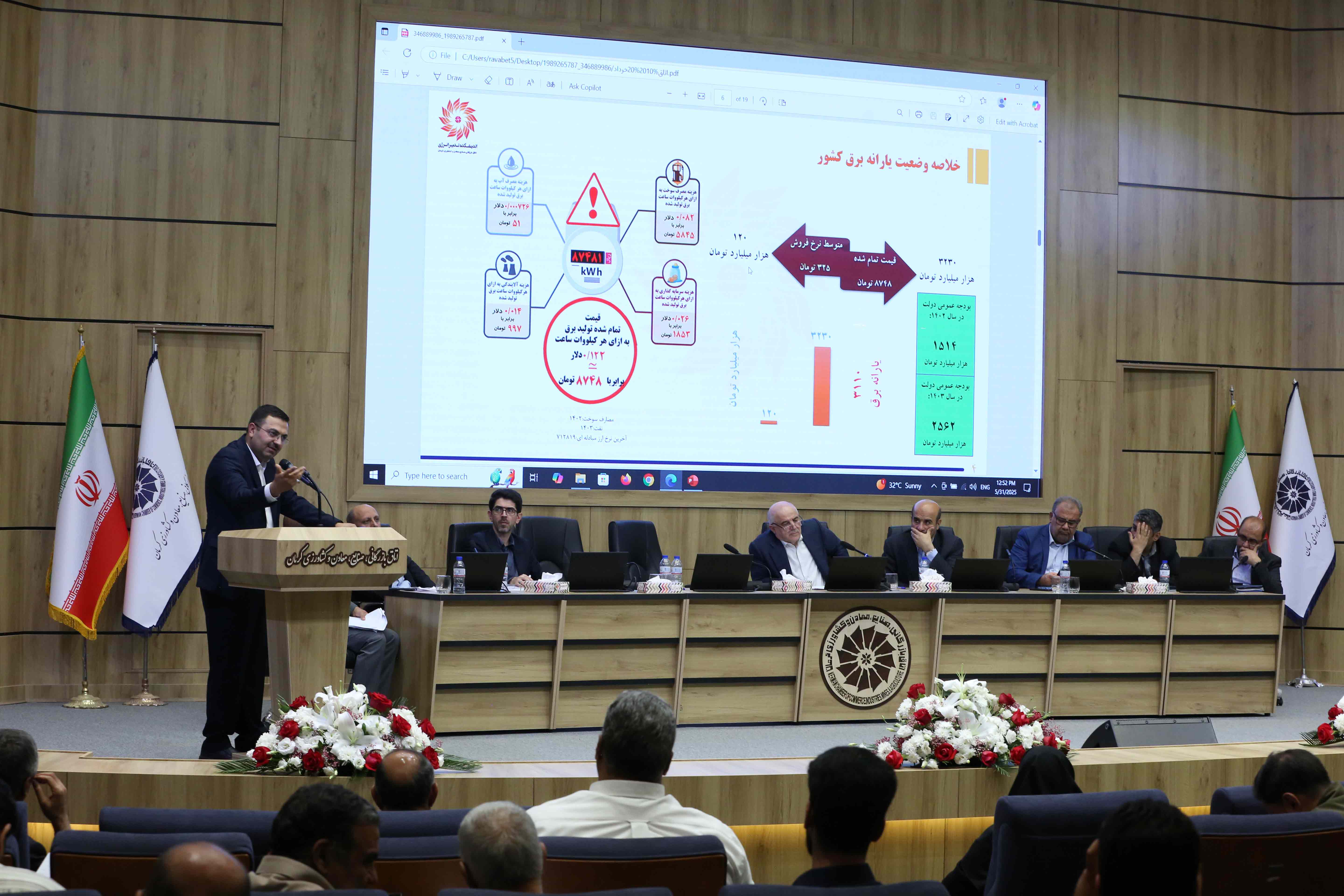

در شرایطی که ناترازی انرژی و قطعی های برق و همچنین ضرورت توسعه نیروگاههای تجدیدپذیر به ویژه انرژی خورشیدی به یکی از اولویتهای اصلی کشور و استان کرمان تبدیل شده، نشست مشترک فعالان بخش خصوصی استان در محل اتاق کرمان با همایون حائری معاونان برق و انرژی وزیر نیرو و محسن طرزطلب رئیس سازمان انرژیهای تجدیدپذیر کشور، فرصتی مهم برای طرح چالشها و مطالبات سرمایهگذاران این حوزه بود. این نشست که با هدف بررسی موانع موجود در مسیر توسعه نیروگاههای خورشیدی برگزار شد، از یک سو بیانگر جدی بودن بخش خصوصی در ورود به عرصه تولید انرژی های پاک و از سوی دیگر، گواهی روشن بر کاستیهای ساختاری، اداری و حمایتی در این مسیر بود.
از سیاست های انحصارگرایانه دولت، کنار زدن بخش خصوصی از توسعه نیروگاه های خورشیدی و مشکلات تخصیص ارز برای واردات تجهیزات گرفته تا ناهماهنگی در تخصیص زمین، قطعیهای مکرر برق صنایع، الکترونیکی نبودن و طولانی بودن فرآیند صدور مجوزها. فعالان اقتصادی در این نشست با صدایی واحد خواهان تحول در سیاستگذاریها و رفع فوری موانع شدند زیرا اگر این اتفاقات رخ ندهد، نه تنها فرصت طلایی سرمایهگذاری در انرژیهای تجدیدپذیر از بین می رود بلکه هر روز به مسائل و چالش های مرتبط با ناترازی انرژی افزوده خواهد شد.
در ادامه مهمترین مطالب مطرح شده توسط بخش خصوصی کرمان در این نشست آمده است.
سیدمهدی طبیب زاده، رئیس اتاق کرمان:
دولت با وجود اینکه در حوزه انرژی های تجدیدپذیر درِ باغ سبز نشان می دهد اما در عمل میدان و انگیزه توسعه فعالیت ها را از بخش خصوصی گرفته؛ بدون حضور فعال بخش خصوصی ناترازی برق حل نمیشود.
عباس جبالبارزی، عضو هیات رئیسه اتاق کرمان:
صنعت زیر ساطور قطعی برق؛ بخش خصوصی در تحریمها ایستادگی کرد؛ اما حالا که نوبت حمایت است، در تامین تجهیزات نیروگاهی فرصت به چینیها داده شده و بخش خصوصی ایرانی نادیده گرفته شده است.
حامد بدرآبادی، رئیس کمیسیون صنعت اتاق کرمان:
اعتماد و اطمینان خاطر به سیاست ها و مصوبات دولت نیست، سرمایهگذاری نمیشود؛ دولت حتی به وعدههای خودش هم نرسیده است. در حوزه های انرژی های تجدیدپذیر واحدهای کوچک و متوسط و بخش کشاورزی را دریابید.
محمدعلی پورامیری، رئیس اندیشکده انرژی اتاق کرمان:
سالانه صد میلیارد دلار انرژی رایگان میدهیم؛ یارانه پنهان انرژی، اقتصاد را زمینگیر کرده و ریشه ناترازی های انرژی است. یارانه ها عادلانه تقسیم شوند.
حیدر رفیع زادگان، مدیرعامل شرکت توسکا انرژی آریانا:

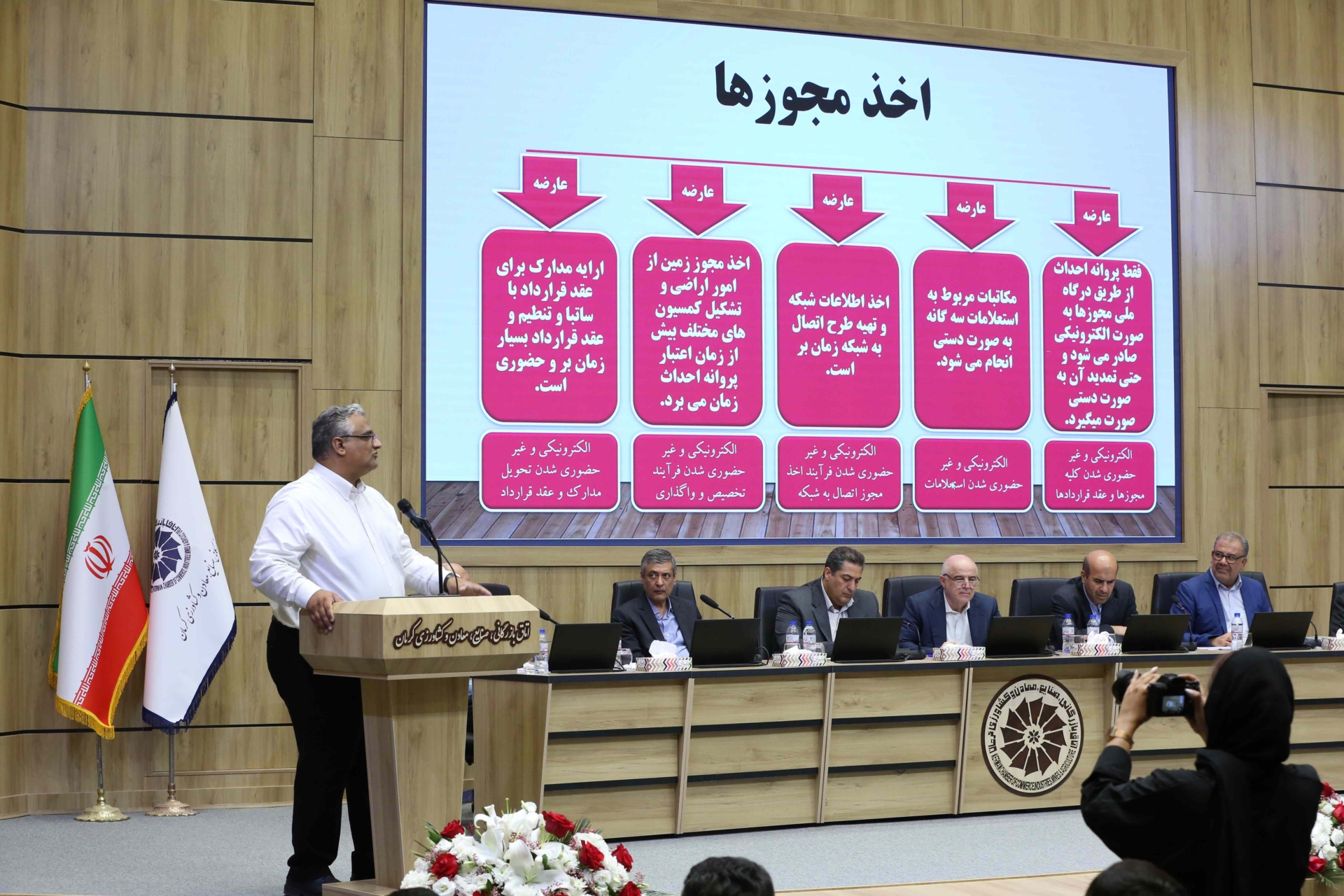

گرفتن برخی مجوزها در سطح ملی بسیار تا بسیار طاقت فرساست، استعلامات مجوزها هنوز دستی انجام می شود، تامین زمین برای احداث نیروگاه حداقل سه ماه زمان می برد، در فرآیندهای فنی و اداری مربوط به اتصال نیروگاه به شبکه چالش داریم.
ایمان احمدی، مدیرعامل شرکت مشاهیر نیروی جنوب:
فعال بخش خصوصی کار نصب و راه اندازی نیروگاه های خورشیدی را بلد است اما بلد نیست زمین بگیرد، تولید برق از 5 هزار مگاوات نیروگاه خورشیدی با ادامه روال عادی گذشته امکان پذیر نیست و مسائل ظرفیت های شبکه باید حل شود؛ تخصیص ارز در کوتاه مدت توانایی بخش خصوصی را افزایش می دهد.
رسول عبداللهی، مشاور شرکت نماد نیرو:
اگر قرار است واردات پنلهای خورشیدی مستقیماً توسط ساتبا انجام شود، تکلیف بخش خصوصی چیست؟ پیشنهاد ما این است که بخش عمدهای از این ظرفیت، به سازمانهای دولتی صرفاً در نقش تأمینکننده تجهیزات واگذار شود و امکان اجرای وظیفه احداث حداقل ۲۰ درصد از ظرفیت نیروگاهها نیز به بخش خصوصی سپرده شود.
مهدی گلستانی، مدیر کارخانه و مدیر پروژه نیروگاه خورشیدی شرکت سیمان ممتازان:
در حال حاضر مجوز توسعه برای پستهای فوق توزیع صادر نمیشود، بازار فروش CO2 را در ساتبا پیگیری کنید زیرا هزینه های راه اندازی نیروگاه های تجدیدپذیر به نصف کاهش پیدا می کند.
گفتنی است در این نشست معاونان وزیر نیرو از برنامه ریزی برای تولید 30 هزار مگاوات برق از نیروگاه های خورشیدی و ذخیره سازی انرژی و همچنین رفع مشکل اتصال به شبکه، تصمیم گیری برای تفویض اختیار صدور مجوزها به استان ها و ابطال مجوزهای غیرفعال متصل به شبکه و بی توجه به اخطارها تا تیرماه امسال خبر دادند.
